工作簡報第十四期
澧縣城頭山遺址保護利用工作領導小組
工 作 簡 報
2013年第一期
(總第14期)
澧縣城頭山古文化遺址管理處(主辦) 2013年5月28日
遺址公園建設調度會
會議要求,有關單位和部門要進一步提高認識,加大工作力度,按時完成2012年已啟動的九項建設工程,同時要緊抓今年啟動確定的八項重點工程。
最后,彭孟雄書記強調,城頭山國家考古遺址公園建設是全縣性重要文化工程,各級各部門一定要給予全力支持并做好相關服務。國土、財政、發改、交通、環保、文物等部門要充分發揮主觀能動性,積極項目建設資金。縣財政本年度安排1000萬元用于城頭山遺址博物館建設。啟動城頭山管理處副處級機構申報工作,并增加10名編制,根據工作需要,面向社會公開招考一批專業技術人才。同時抓好遺址南門入口2.5公里專線公路建設工作。
“城池之光——城頭山古城遺址博物館陳列內容設計方案”
專家評審會
專家評審會現場
建設動態:

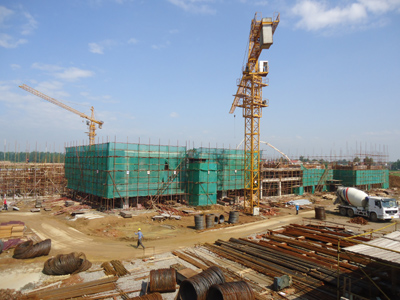

※ 城頭山遺址博物館:總投資8000萬元的城頭山遺址博物館于2012年7月開工建設,目前獨立基礎結構已完成工程量50%,工程進展順利。

6號稻田、祭祀遺跡展示館: ※ 投資800萬的6號遺跡展示館已全面完成主體工程建設,目前正在組織開展陳列展示。

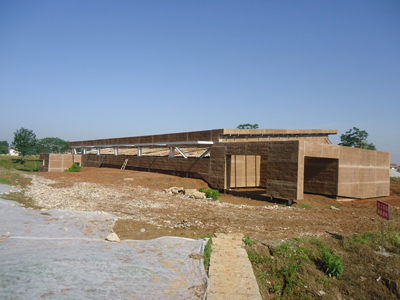

在建中的六號遺跡展示館
1號城墻剖面遺址展示館: ※ 投資1000萬的1號遺跡展示館正在抓緊實施主體工程建設。

※ 遺址外圍環境整治工程:投資1000萬元城頭山遺址外圍環境整治工程,已于2012年11月上旬啟動,目前進展順利,完成了相關區域地形平整,并著手綠化美化工作。
環護城河外圍環境整治工程
※ 旅游專線公路:為配合城頭山國家考古遺址公園建設,投資9800萬的12公里專線公路工程,已于2012年7月10日開工,首先進行緊臨遺址南門2.5公里干線施工,目前公路建設進展順利。
專線公路建設施工現場

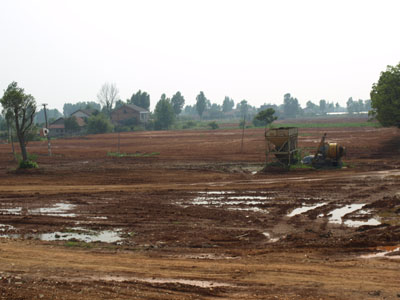

※ 遺址公園南門廣場填土工程建設現場

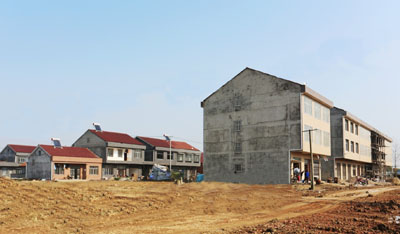

※ 遺址公園建設的兩個拆遷安置小區

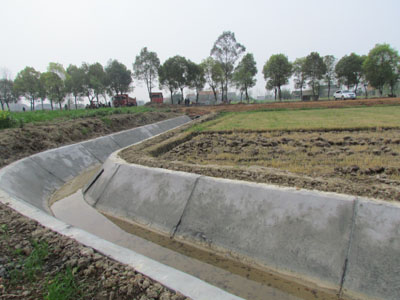

※ 遺址公園外圍排水渠工程
遺址公園外圍排水渠工程
